极悦娱乐广场室外景观绿化工程自6月初开工以来,园林公司施工人员克服南昌近期三伏天带来的不利影响,将工程进度不断向前推进,目前已完成以下工作量:
①雨污水管网施工,已完成雨污水管道敷设约1900m、雨污水井安装约150个,其中现场水池设计4个,已完成水池结构2个,混凝土浇筑约380m³;

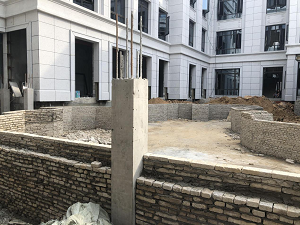

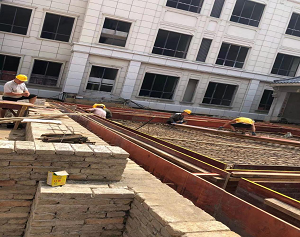

②连廊施工,连廊总长160米,已完成了地下结构的施工,下步进行连廊上部的主体施工;
③室外铺装方面,完成侧平石安装约500米、商业街PC砖铺贴约1120㎡;

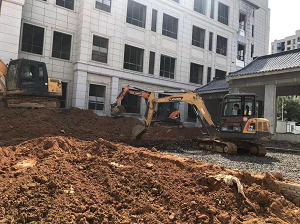

④土方施工,已完成室内回填土方约6000方,毛渣回填300方;
另外,还完成出户支管安装600m、墙面粉刷约420㎡。
由于近期正处盛夏,不利于苗木的栽种,为了加快工程进度,已和有关苗木商家洽谈,为后续栽种做好充分准备。
在施工过程中,湾里管理局、城建集团公司,园林公司领导高度重视,陆续到施工现场调研和慰问,城建广场园林绿化项目部所有人员倍感鼓舞,决心以饱满的热情、精益求精的工匠精神,将城建广场绿化项目建设成精品绿化工程。
